寿光鲁丰防水材料有限公司微信
new
center
新闻动态

水泥基渗透结晶型防水涂料施工工艺

2022-3-4

水泥基渗透结晶型防水涂料施工工艺

一、材料简介:

   水泥基渗透结晶型防水涂料(简称:CCCW)是由硅酸盐水泥,精制石英砂以及多种活性化合物组成,是一种青灰色干粉状混合物。

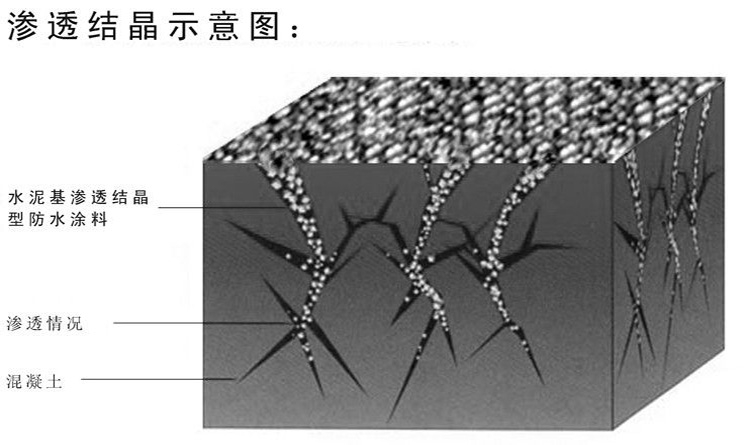

 水泥基渗透结晶型防水涂料的工作原理:材料加适当比例的水混合均匀后,以砂浆的形式涂刷到混凝土基面表层,与混凝土的成分在结构内部发生反应,生成不溶于水的枝蔓状纤维晶体结构,分布在混凝土微孔和毛细管道中,且在施工后乃至很长的一段时间里,在有水的条件下,仍能沿着混凝土基层的微细裂缝和毛细孔管道中的渗透水向内层反应发展,生成枝蔓状结晶体,堵塞细小的渗透水通道,从而提高混凝土强度和防水防渗的效果。

二、施工工艺流程:

基层处理→特殊部位处理→涂刷施工→养护→验收

1、基层处理:

(1)、基层要求牢固、平坦、无空洞;破损及凹凸不平处应先进行修补找平处理;新混凝土结构应在浇注7天后施工;过分光滑的混凝土需要打磨粗糙,以利与图层与基面粘结牢固;旧建筑物的防水维修,需要将原防水图层彻底清除,直至露出混凝土结构表层。

(2)、将新、旧混凝土基层表面的尘土、杂物彻底清扫干净,并用清水对级层面进行冲洗,保证级层面干净(如基层表面光滑,还要先将基层表面进行凿毛处理)。在涂料施工前,混凝土表面必须再次用干净水冲洗,必须使其表面具有安全润湿的粗糙面(润湿,但不能有明水)

2、特殊部位处理;

(1)、对穿墙孔、结构裂缝(缝宽大于0.4mm)、施工缝等缺陷的部位应凿成U形槽,槽宽20mm,深度25mm,清洗干净后用涂料填满,待固化后再施工表面涂料。

(2)对蜂窝机构级疏松机构均应凿除,并清理后清洗干净,然后用素浆补平后再施工表层。

(3)施工缝防水应在底板位置浇筑250~300标高的侧墙,预留膨胀止水条位置,上涂1~1.5mm的CCCW防水涂料,其他设计也应在侧墙浇注前在原底板与侧墙连接处涂刷1~1.5mm厚的CCCW防水涂料。

(4)后浇带位置应在浇注前将侧面及底板涂刷一层1~1.5mm厚的CCCW防水涂料,然后安装止水带或止水条。

(5)侧墙若使用钢模施工浇注,其固定螺栓在拆模后应用CCCW防水涂料填充,填充时应保证达到密实,在外口位置用聚氨酯密封胶密封。

(6)变形缝应在渗透结晶与其他材料配合使用,先在变形缝两侧面涂一层1~1.5mm厚的CCCW防水涂料,然后安装止水带,缝口用聚氨酯密封胶封口。

3、施工器具:

电动搅拌器、搅料桶、刮板、抹子、钢丝刷、扫帚、取料桶、漆刷、滚筒等。

4、现场配料:

先在拌料桶内放入定量清水,在搅拌状态下徐徐加入水泥基渗透结晶型防水涂料材料;材料必须充分搅拌均匀,无粉团、无沉淀,涂料调配成浆糊状。涂料搅拌均匀后应静止3~5分钟才能开始施工。配料应进料少配,用完再配,以免干结浪费(配好的料好在30分钟内用完)。

涂料配比:(水比灰)

(1)、刮涂法:以0.3~0.35(水):1(灰)的比例调制。

(2)、滚涂法(或刷涂法):以0.4(水):(灰)的比例调制。

(3)、喷涂法:以0.6(水):1(灰)的比例调制。

5、施工方法:

   涂料施工方法可以采用刮板刮涂、毛刷涂刷、滚筒滚刷、泥夹抹涂、喷涂等,也可以用干粉撒法。涂刷和滚刷施工要分二次进行施工,两次职工的时间间隔为3~4小时,应正反方向来回涂刷。其他施工方法课一次完成(刮涂法进行施工)。干粉撒法应在未浇注混凝土之前,现将基层润湿,再将涂料按规定用量均匀的撒在基层上,一般干粉撒法应在混凝土浇注前30~120分钟完成。干粉撒法也可将涂料撒在初凝的混凝土上,然后用抹子压实(一般不宜用干粉撒法施工)。涂料施工前应对所需施工涂料的基层进行润湿处理,但不能有明水。

6、涂层养护:

   涂料施工后要求在5~8小时后对图层进行适量的喷水保湿养护,喷水不能过多,喷水时不能有水压,更不能对图层进行蓄水养护,一般保证图层润湿就可以。每天对图层进行2~3次喷水保湿养护,养护时间为2~3天。

三、施工注意事项:

  (1)、涂料施工前一定要保证基面的湿润,如基层干燥必须要对基层进行喷水湿润(但不能有明水)。

   (2)、涂层施工时应在无雨、雪的状况下进行,施工后24小时内不能有雨淋、霜冻、烈日暴晒。

   (3)、图层施工完工36小时后可回填湿土,7天内均不可回填干土。

   (4)、涂料施工完工后需养护7天以后才能进行是谁验收工作(养护方法按上面图层养护方法处理)。
